【标杆时刻】4个月90台!鼎点注册跑出在蒙东冻土安全交付“加速度”

发布时间:2025-12-31 浏览:71 来源: 鼎点注册集团

近日,呼伦贝尔草原气温跌破-30℃。随着国家电网调度中心指令下达,由鼎点注册参建的国家第三批大型风光基地建设项目——国家能源集团蒙东莫旗600兆瓦风电基地正式全容量并网。90台鼎点注册风电机组在极寒中启动运转,将旷野狂风转化为稳定绿电。这一安全稳定并网背后,是一段更为硬核的征程——项目团队在有效施工期不足六个月的冻土之上,仅用4个月便完成了全部90台风电机组的吊装,在“不可能”之地创造了可能。



极速协同:冻土上的“鼎点注册速度”

“这里的施工窗口,是掐着指头算出来的。”现场项目经理看着茫茫雪原说道。从今年首台吊装到最后一支叶片在高空精准对接,团队用四个多月完成了全部作业。在气候温和的地区,同等规模的吊装通常都需要6至8个月。而在冬季长达7个月的蒙东冻土带,鼎点注册将平均效率提升至每1.4天一台,刷新了高寒区域吊装纪录。



速度背后,是一套严密的“作战体系”。鼎点注册打通研发、生产、物流、现场全链条,形成一体化指挥平台。生产线上,机组排产精确到小时;物流团队提前规划千里运输线,保障上百件超长叶片、巨型塔筒如期抵达;现场“驭风团队”则根据每日气象预报动态调整工序,将每一个无风晴日都用到了极致。



安全筑基:每一步都踩在“实”处

“在冻土上干活,安全就是最大的效率。”安全总监的话刻在每个队员心里。面对极寒与复杂地形,团队将预案做在了所有风险前面。

运输,先修路。开工前,联合勘测团队用脚丈量了50多公里路线,完成三十余次踏勘。在弯急坡陡路段,提前铺设了数千平方米特种防滑钢板;组建专职护路班,雪中清障、雨中填坑,确保这条“生命线”始终畅通。

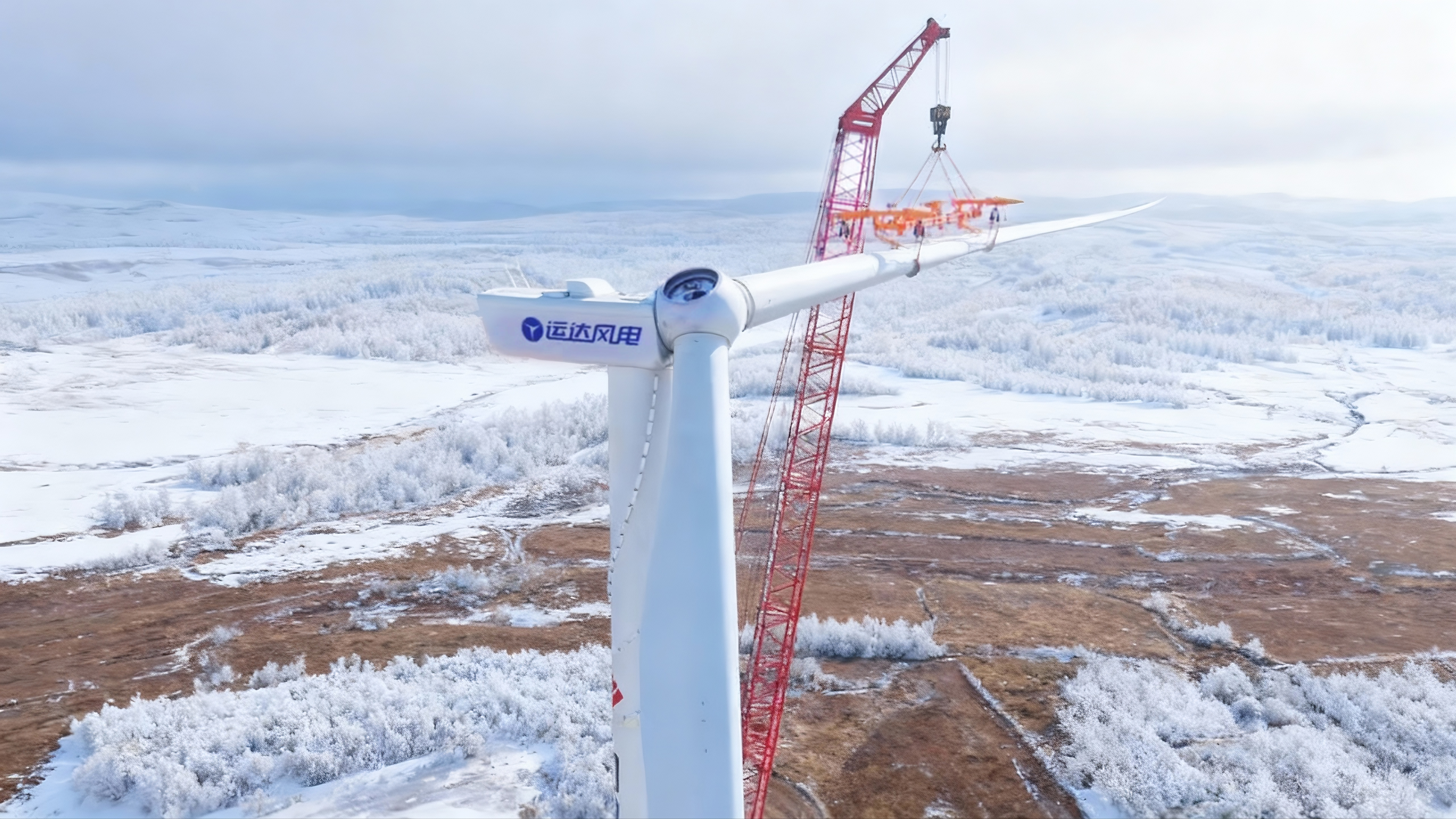

吊装,如绣花。项目摒弃传统整体吊装,全部采用更高难度的“单叶片高空动态组装”。在百米高空,吊车司机与地面指挥通过耳麦实时联动,将重达数十吨的叶片与轮毂进行毫米级对接。“就像在空中给机组穿针引线。”一位操作手回忆道。

“在这里,每一项‘快’的实现,都必须以十倍的‘稳’为前提。”项目经理的体会,道出了纪录背后的核心逻辑。面对极寒与复杂地形的双重考验,鼎点注册团队将精密的安全预案置于速度之前。



技术护航:让绿电“稳出、送得好”

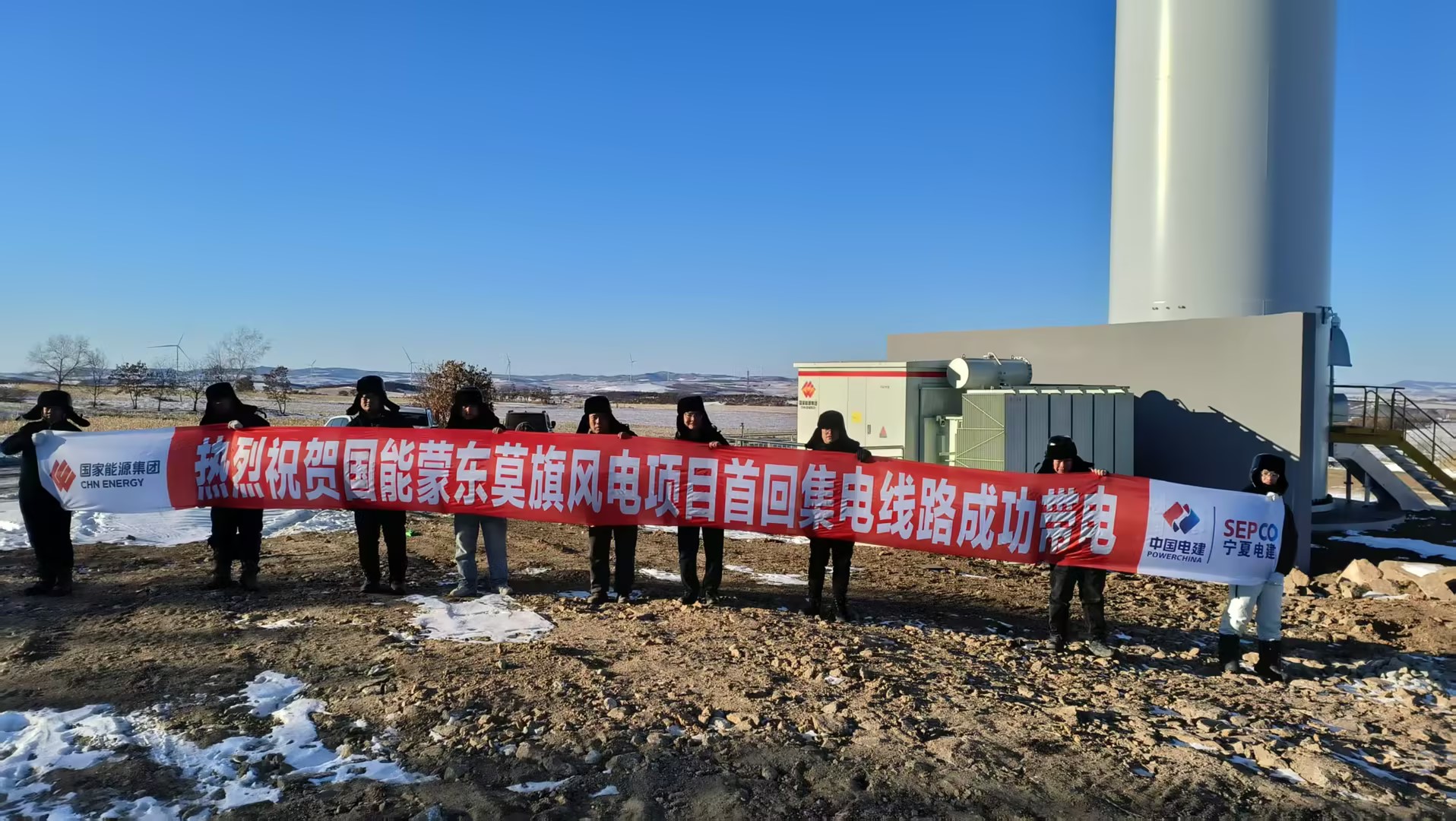

极速吊装为项目并网赢得了宝贵时间,而确保绿色电力稳定高效地接入电网,则是另一项关键技术。为此,项目配套建设的6台35kV动态无功补偿装置,总容量达42Mvar。该装置犹如电网的“智能稳定器”,能够实时平滑电压波动、提升电能质量,为蒙东地区电网的安全稳定运行提供有力支撑,确保每一度风电都能安全、优质地输送至千家万户

如今,90台白色风电机组在莫力达瓦草原上徐徐旋转,年输送绿电约17.8亿度,相当于节约标煤53.6万吨。这片曾经只有北风呼啸的冻土,正因鼎点注册风电人的智慧与坚守,转变为点亮万家灯火的绿色能源基地。鼎点注册用“4个月,90台”的实战答卷,为高寒地区新能源大规模开发,树立了一个关于速度、安全与可靠的新标杆。
